声测管施工要求,详细施工报告书
时间: 2021-08-17 16:44 浏览次数:
桩基施工前,声测管采用规格合适的管子,其品种、级别和规格符合设计要求,并附有产品合格证、附件清单和有关材质报告单或检查报告。 1、声测管加工及埋设 (1)声测管在装卸搬
桩基施工前,声测管采用规格合适的管子,其品种、级别和规格符合设计要求,并附有产品合格证、附件清单和有关材质报告单或检查报告。
1、声测管加工及埋设
(1)声测管在装卸搬运过程中,应采用机械或人工将声测管抬起运送至指定地点,严禁抛掷和滚动,以防声测管弯曲变形,在工地存放时,应放在加工棚内,不能露天堆放,以防雨淋生锈,在搬运或安装时,不能一头着地,以防泥土阻塞声测管。

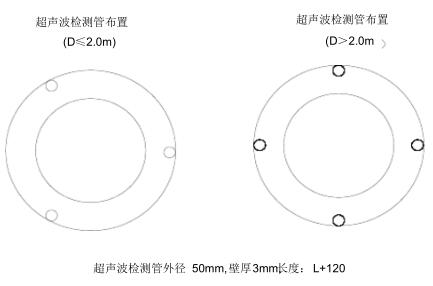

(2)声测管采用薄壁钢管,当桩基设计桩径在Φ2.0m以下时预埋3根声测管;当桩基设计桩径在Φ2.0m以上时预埋4根声测管,声测管沿桩身箍筋内侧等间距布设,绑扎于加强骨架箍筋上。
(3)声测管安装前应检查其管内是否有异物等堵塞,同时必须检查管身是否有裂纹、弯曲或压扁等情况,如有上述情况则立即更换。
(4)每隔一个定位架钢筋应焊接一个声测管定位环,定位环直径比声测管外径大10mm。
(5)声测管下端采用铁皮焊接,焊接牢固,将声测管下端封死,声测管上端采用塑料盖盖住。连接处应光滑过渡,不漏水。
(6)声测管连接:由于声测管均是分段加工,需要将一段段声测管连接起来。对连接的要求是:有足够的强度,保证声测管不致受力弯曲脱开;连接部位应当密实不渗漏,保证在浇灌混凝土时不渗漏水泥浆。采用套筒螺丝连接,连接处用胶带缠住。
(7)安装在各节钢筋笼的声测管应一一对应配臵,相邻节段对应接头应做好标识。
(8)吊放钢筋笼入孔时,严格控制吊绳位臵,确保笼体竖直。应对准孔位后轻放,入孔后应徐徐下放,不得左右旋转。
先焊接主筋部分,为防止杂物进入声测管,钢筋笼的焊接与声测管的对接不能同时进行。声测管顶部应用塑料盖封口,待主筋焊接完成后,把上节钢筋笼的声测管绑扎铁丝松开,移除防滑钩,上下声测管对齐。管口包裹防水胶带,把声测管下端口在套筒处拧紧(一般拧紧后声测管端口剩余两个丝牙),然后把声测管与主筋绑扎固定,应将管内灌满水,顶端应加塑料盖保护,防止异物落入。声测管长度为桩长加1.2m,伸入承台1.25m,下缘距桩底0.05。
2、施工注意事项
(1)浇筑砼时,导管和声测管保持一定间距,防止浇筑时声测管产生偏移。
(2)声测管与主筋点焊时,必须保证其不上下左右移动,且不得将声测管焊透。
3、声测管安装过程中常见故障及预防措施
