灌注桩声测管埋设规范
时间: 2020-04-30 14:47 浏览次数:
灌注桩声测管也叫桩基声测管,是用来检测桩基质量的,为了保证桩基的质量,每一个灌注桩都要埋设灌注桩声测管。万名声测管厂家为大家提供混凝土灌注桩声测管埋设规范,以供参

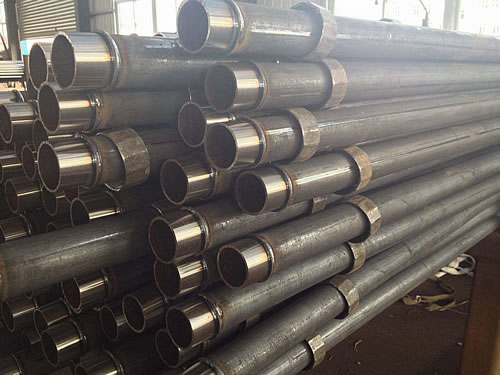

桩基声测管图片
灌注桩声测管也叫桩基
声测管,是用来检测桩基质量的,为了保证每一个桩基的质量,因此每一个灌注桩都要进行埋设灌注桩声测管。
灌注桩声测管是灌注桩进行超声检测法时探头进入桩身内部的通道。声测管厂家的灌注桩超声检测系统的重要组成部分,它在桩内的预埋方式及其在桩的横截面上的布置形式,将直接影响检测结果。因此,需检测的桩应在设计时将桩基声测管的布置和埋置方式标入图纸,在施工时应严格控制埋置的质量,以确保检测工作顺利进行,就是说施工中是否要布设桩基声测管是必须要根据工程设计要求来的,并不是完全依据桩长来确定的。另外,声测管厂家由于抽检制度所以并不是每根桩都需要布设桩基声测管,当然桩越长抽检的比例应该越大,也就是需布设桩基声测管的就越多。另外,还对桩基声测管本身的布设方式也有要求,一般桩径小于0.6~1m时,沿直径布置两根;桩径为1~2.5m时,布置3根,呈等边三角形;桩径大于2.5m时,布置4根,呈正方形。
万名声测管厂家为大家提供混凝土灌注桩声测管埋设规范,以供参考,主要有如下9条:
1、基桩检测与声测管的埋设布置应符合JTG/TF81-01的规定。
2、声测管自进入工地现场后起,在装卸、搬运、安装过程中,要避免使声测管管体扭曲、挤压变形。声测管要存放在有遮雨设施的场地,避免管体生锈。进场安装的声测管,先要对管体进行检验,扭曲变形的声测管不允许进入安装程序。
3、声测管厂家可以把产品直接固定在钢筋笼的内侧,固定点的间距不超过2米,其中声测管底端和接头部位必须设固定点,对于无钢筋笼的部位,声测管可用钢筋支架固定。
4、声测管与钢筋笼的固定方式,优先采用钢管卡子,卡接压紧声测管后,卡子与钢筋焊接,固定点声测管与钢筋笼的绑扎方法:先把铁丝在钢筋上缠绕两圈,然后以编辫子的方法编至70-80㎜长,再把铁丝叉开捆住声测管,然后拧紧铁丝(所有固定点的铁丝绑法都按此方法)。如采用推插式声测管,在安装声测管时,定位耳要平行对直,并且在上下管推插到位后(刻度线3㎜内),用绑丝将上下定位耳绑紧,使密封圈连接区域不承受拉力;如采用钳压式(液压式)声测管,在安装声测管时,待上下管推插到位后(刻度线3㎜内),把专用的液压工具模头的环状凹部对准承插口(或接头)端部内装有橡胶圈的环状凸部,将对接部位管材同时压紧至六边形状,检查压紧度并用量规确认尺寸是否正确,量规可完全卡入六边形部位,即表示压紧已经到位。
5、钢筋笼放入桩孔时应防止扭曲,管与管平行垂直,声测管随钢筋笼分段安装,每埋设一节均应向声测管内加注清水,声测管安装完毕后应加盖或加塞封闭,以免浇注混凝土时落入异物,堵塞孔道。
6、声测管埋设深度应在灌注桩的底部以上50㎜-150㎜,声测管的上端应高于灌注桩顶面300㎜-500㎜,同一根桩的声测管外露高度相同。
7、声测管厂家在灌注基桩浇注混凝土之前,应检查声测管内的水位,如管内的水不满,则应补充灌满。
8、若声测管需割断,应采用切割机切断,并对管口进行打磨除刺,不得用点焊机烧断。
9、焊接钢筋时,应避免焊液流溅到声测管管体上或接头上。
